- 地點:新北市新店區住宅頂樓及下方樓層。
- 時間:2026-05-12 第一階段估價施作;2026-05-13 依現場追加10針。
- 工法:沿裂縫鑽孔埋設止水針頭,以高壓灌注機注入止水材料。
- 範圍:防水針合計20針,另於下方樓層局部塗佈防水塗料(約2坪內)。
屋主遇到的問題

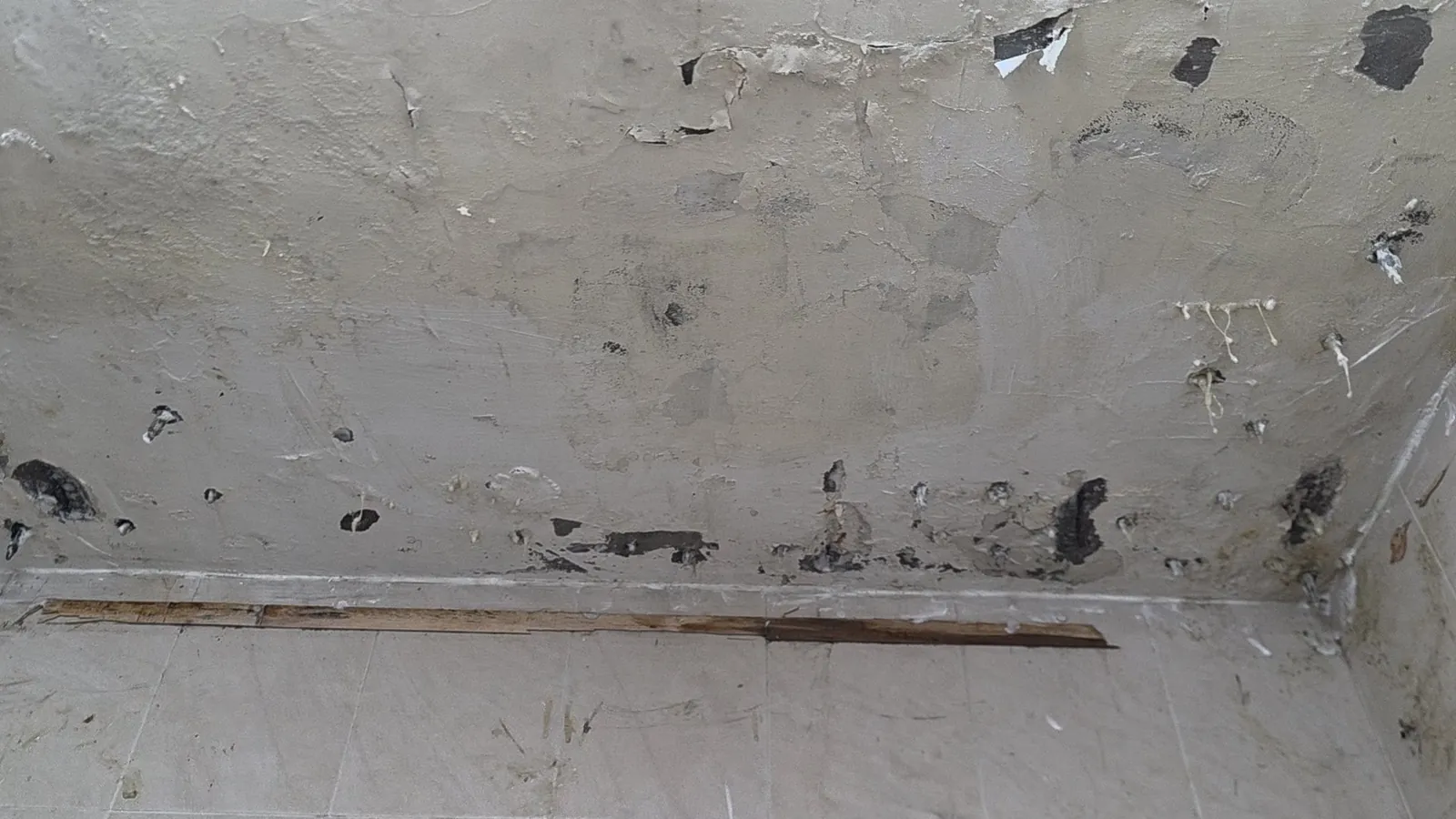

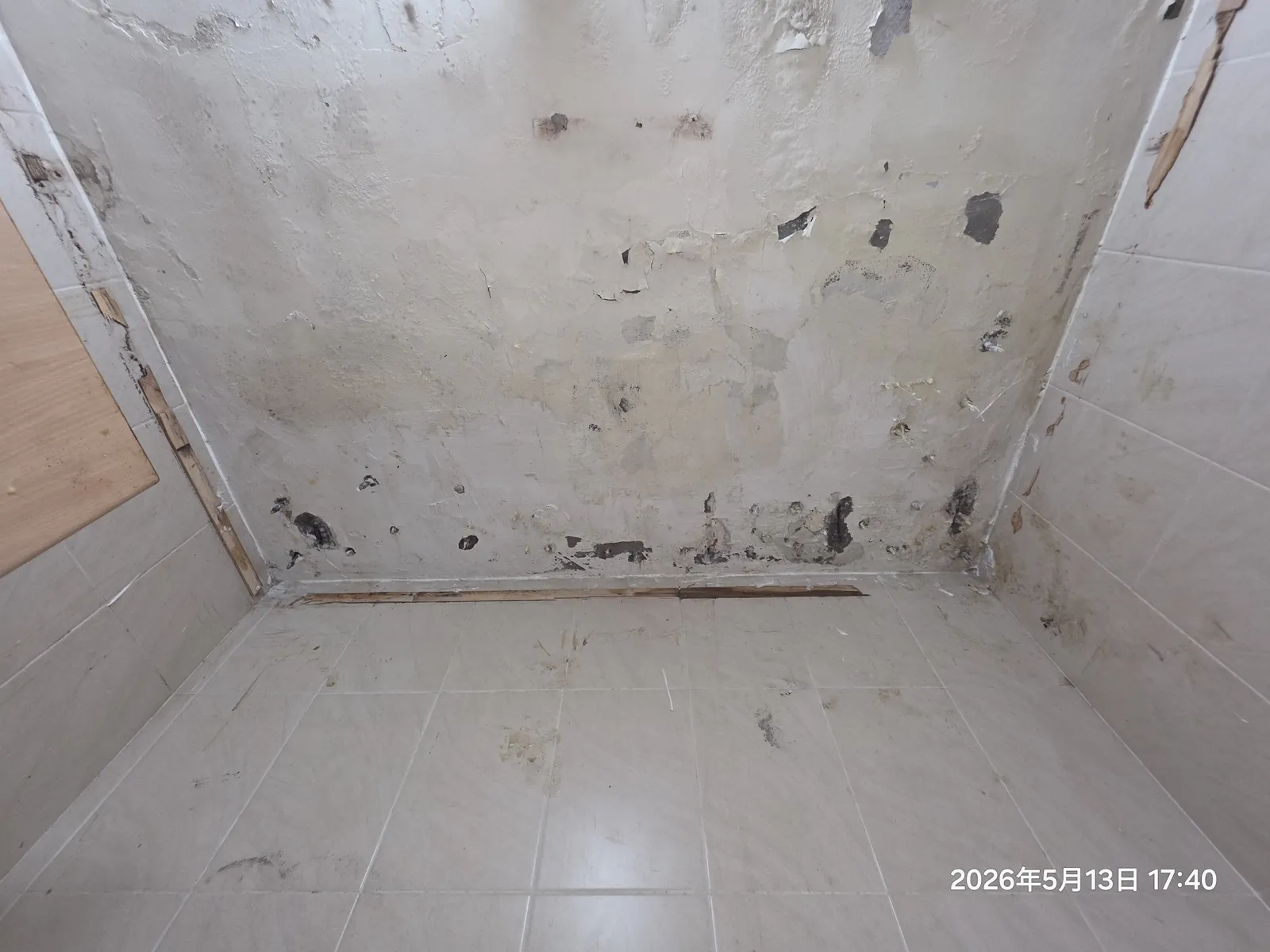

頂樓下方的天花板與牆角有水痕,油漆起泡剝落,下雨後更明顯。屋主曾經只重新油漆,但過一陣子水痕又出現。滲水點和實際進水點常常不在同一個位置,只補表面很難根治。
處理步驟
- 確認滲水範圍:記錄水痕、剝落與裂縫位置,判斷可能的進水路徑。
- 規劃針位:沿裂縫與滲水痕跡規劃針位與間距,先做第一階段10針。
- 鑽孔埋針:鑽孔至適當深度後埋設止水針頭。
- 高壓灌注:以灌注機將止水材料注入,觀察相鄰針孔是否出料,確認材料有填入裂縫。
- 依現場追加:灌注後仍有出水跡象的區段,經屋主同意追加10針。
- 下方局部塗料:下方樓層受潮區域清潔後局部塗佈防水塗料,再收尾清潔。
使用材料與工時
- 止水針頭(灌注針)
- 高壓灌注機
- 止水灌注材料
- 防水塗料(下方樓層局部,約2坪內)
工時:兩天(2026-05-12~13,依估價單日期)
設備品牌與型號依屋主選定與現場相容性確認;本頁不代表推薦特定品牌。
施工照片
以下為森麒機電實際施工照片,已去除拍攝位置等檔案資訊;人物、門牌、標籤等可識別資訊已模糊處理。
注意事項
- 防水針處理的是混凝土裂縫內的滲水路徑,不等於整個屋頂重做防水層。
- 針數要跟著現場出水情況調整,所以本案分兩階段,第二階段經屋主同意才追加。
- 灌注後要經過下雨觀察,才能確認是否還有其他進水點。
- 若屋頂防水層大面積老化,防水針只能處理局部,應另評估整體防水。
天花板長期滲水可能讓燈具、線路受潮。若水痕靠近燈座或出線盒,先關閉該迴路並避免碰觸,再安排檢查。
費用怎麼看
高壓灌注與局部塗膜是不同工項,可先了解下列方案的範圍:局部防水復原 不包含高壓灌注。灌注須另依裂縫、滲水範圍、針數及復原條件評估,不能把局部塗膜起價當成本案灌注報價;相關計價說明見價格說明。
常見問題 FAQ
防水針能處理頂樓漏水嗎?
不一定。防水針可以處理混凝土裂縫造成的滲水,但前提是找對進水路徑。本案先打10針、依現場再追加10針,並在下方局部塗防水塗料;若屋頂防水層大面積老化,仍需另做整體防水。
防水針要打幾針怎麼決定?
依裂縫長度、滲水範圍與灌注時的出料情況決定。本案第一階段10針後仍有出水跡象,經屋主同意再追加10針,合計20針。
打完防水針多久可以知道有沒有效?
施工完成,後續觀察中:要經過下雨或實際用水後才能確認,施工當下只能確認材料有灌入。
防水針會不會把天花板弄得很亂?
需要在天花板鑽孔埋針,施工後會留下針頭與修補痕跡,可再做表面修飾或油漆。
有類似需求,先確認這些事
案例說明:本案例以現場照片與施工紀錄介紹處理方式。若您的現場有類似需求,請提供位置與照片;施工項目、材料及交接內容會在報價時逐項確認。
